Podłączenie prądu do działki, na której nie stoi jeszcze żaden budynek, to kluczowy krok dla każdego inwestora. Ten kompleksowy przewodnik przeprowadzi Cię przez całą procedurę, omawiając niezbędne dokumenty, przewidywane koszty i realny czas oczekiwania. Dowiesz się również o kluczowych różnicach między przyłączem tymczasowym a docelowym, co pozwoli Ci podjąć świadomą decyzję i uniknąć typowych błędów.
Podłączenie prądu do działki bez budynku: Kompletny przewodnik
- Procedura podłączenia prądu do działki bez istniejącego budynku jest standardowa i obejmuje kilka kluczowych kroków, od złożenia wniosku po montaż licznika.
- Kluczowe jest rozróżnienie między przyłączem tymczasowym (budowlanym), realizowanym szybciej, a docelowym, które jest inwestycją długoterminową z niższą taryfą.
- Do wniosku o warunki przyłączenia niezbędne są dokumenty takie jak tytuł prawny do nieruchomości i plan zabudowy lub szkic sytuacyjny.
- Koszty obejmują opłatę przyłączeniową dla OSD oraz wydatki po stronie inwestora na wewnętrzną linię zasilającą (WLZ), projekt i pomiary.
- Czas oczekiwania na prąd może wahać się od około 2 miesięcy dla przyłącza tymczasowego do nawet 18 miesięcy dla przyłącza docelowego.
- Ostatnie etapy to odbiory i pomiary przez elektryka z uprawnieniami, a także wybór sprzedawcy prądu i podpisanie umowy kompleksowej.

Dlaczego prąd na działce bez domu to konieczność, a nie luksus?
Wielu inwestorów zastanawia się, po co im prąd na działce, skoro domu jeszcze nie ma. Moje doświadczenie pokazuje, że dostęp do energii elektrycznej jest absolutnie kluczowy, i to na długo przed wbiciem pierwszej łopaty pod fundamenty. To nie jest luksus, a wręcz podstawa efektywnego i bezpiecznego prowadzenia prac, a także komfortowego korzystania z działki, nawet jeśli ma ona charakter rekreacyjny. Brak budynku nie stanowi żadnej przeszkody formalnej do uzyskania przyłącza – wręcz przeciwnie, jest to standardowa procedura, którą przechodzi każdy, kto planuje budowę.
Dostęp do prądu na działce bez istniejącego budynku to podstawa dla wielu działań. Zapewnia on nie tylko zasilanie dla narzędzi budowlanych, ale także umożliwia oświetlenie placu budowy, co jest nieocenione zwłaszcza w miesiącach o krótszym dniu. Co więcej, prąd jest niezbędny do zasilenia zaplecza socjalnego dla pracowników, umożliwiając im korzystanie z podstawowych udogodnień. W przypadku działek, gdzie nie ma dostępu do wodociągu, energia elektryczna jest kluczowa do zasilania pomp do wody, a także do ładowania różnego rodzaju sprzętu, od elektronarzędzi po telefony komórkowe. Innymi słowy, prąd to fundament, na którym opiera się cały proces budowlany i późniejsze funkcjonowanie posesji.
Zanim zaczniesz budowę: do czego jest niezbędna energia elektryczna?
Zanim na działce pojawi się pierwsza cegła, energia elektryczna jest już potrzebna. Pomyślmy o podstawowych pracach przygotowawczych: wytyczenie geodezyjne, które często wymaga zasilenia precyzyjnego sprzętu, czy wiercenie studni głębinowej, gdzie pompa do wody jest absolutnie niezbędna. Nawet prozaiczne czynności, takie jak podłączenie radia na budowie czy naładowanie telefonu, stają się problemem bez dostępu do gniazdka. Na etapie budowy prąd jest po prostu niezastąpiony. Zasilanie betoniarek, pił tarczowych, szlifierek, wiertarek – to wszystko wymaga stabilnego źródła energii. Bez niego prace budowlane byłyby znacznie wolniejsze, droższe i bardziej uciążliwe. Warto też pamiętać o bezpieczeństwie – odpowiednie oświetlenie placu budowy po zmroku minimalizuje ryzyko wypadków.
Działka rekreacyjna czy rolna – kiedy przyłącze ma największy sens?
Nie tylko budowa domu uzasadnia podłączenie prądu. W przypadku działek rekreacyjnych, nawet jeśli planujemy postawić jedynie niewielki domek letniskowy, prąd znacząco podnosi komfort użytkowania. Umożliwia podłączenie lodówki, czajnika elektrycznego, oświetlenia, a także zasilanie narzędzi ogrodniczych czy systemu nawadniania. Kto z nas nie marzy o kawie z ekspresu na tarasie działki rekreacyjnej? Bez prądu jest to znacznie trudniejsze. Podobnie sytuacja wygląda na działkach rolnych. Tutaj energia elektryczna jest często niezbędna do zasilania pomp do nawadniania upraw, obsługi maszyn rolniczych, oświetlenia budynków gospodarczych czy nawet do podgrzewania wody dla zwierząt. W obu przypadkach, choć nie ma mowy o „budowie domu”, przyłącze elektryczne staje się inwestycją w funkcjonalność i wygodę, która szybko się zwraca.

Przyłącze tymczasowe czy docelowe? Kluczowa decyzja, która wpłynie na Twój portfel i harmonogram
Decyzja o wyborze między przyłączem tymczasowym a docelowym jest jedną z najważniejszych na początkowym etapie inwestycji. Ma ona bezpośredni wpływ zarówno na harmonogram prac, jak i na ostateczne koszty. Przyłącze tymczasowe, często nazywane budowlanym, to rozwiązanie, które pozwala na szybkie uzyskanie dostępu do energii elektrycznej, co jest nieocenione na etapie budowy. Z drugiej strony, przyłącze docelowe to inwestycja na lata, która choć wymaga więcej cierpliwości, oferuje korzystniejsze warunki finansowe w długiej perspektywie.
Moje doświadczenie pokazuje, że wielu inwestorów, chcąc jak najszybciej rozpocząć prace, decyduje się na przyłącze tymczasowe. Jest to zrozumiałe, jednak warto mieć świadomość wszystkich konsekwencji. Główną różnicą jest taryfa energetyczna – taryfa C dla przyłącza tymczasowego jest znacznie droższa niż taryfa G, którą otrzymujemy przy przyłączu docelowym. Oznacza to wyższe rachunki za prąd w trakcie budowy, która potrafi trwać nawet kilka lat. Z kolei przyłącze docelowe, mimo dłuższego czasu realizacji, eliminuje potrzebę późniejszej przebudowy i zapewnia niższe koszty eksploatacji od samego początku. Zatem, zanim podejmiesz decyzję, dokładnie przeanalizuj swoje potrzeby i możliwości, biorąc pod uwagę zarówno pilność dostępu do prądu, jak i długoterminowe koszty.

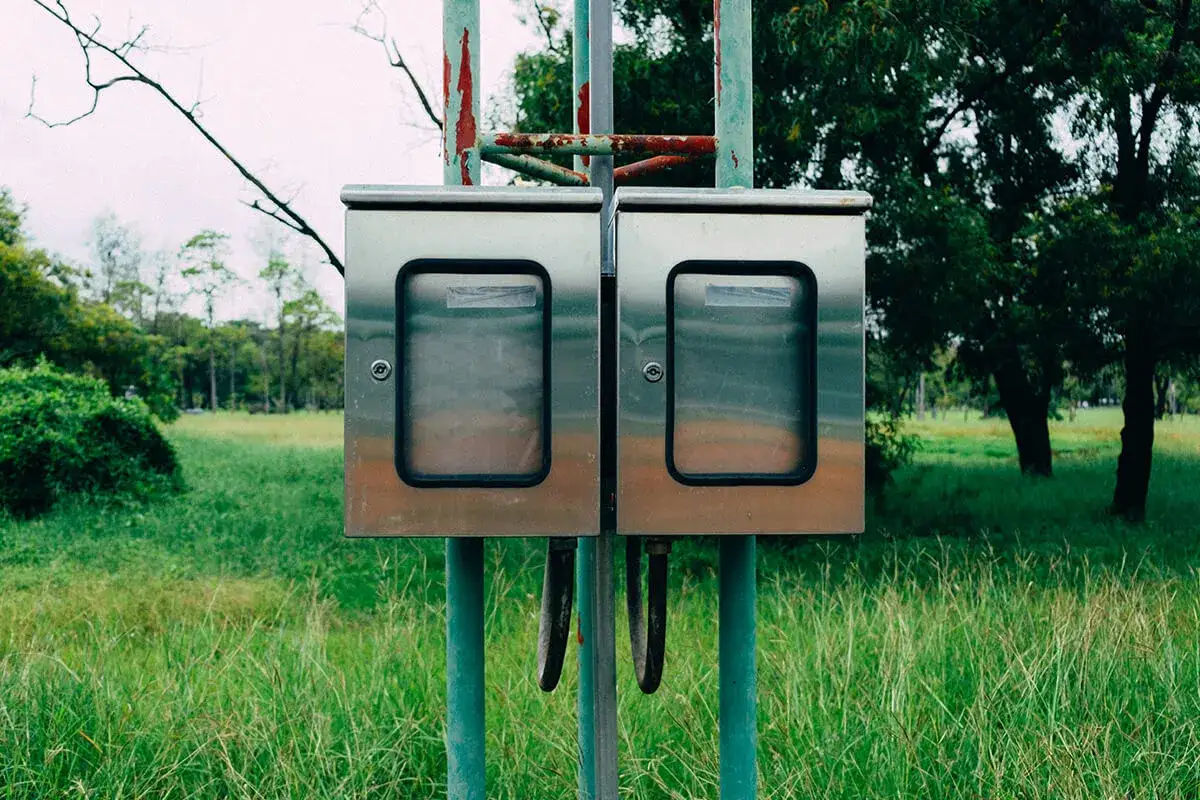

Przyłącze tymczasowe (budowlane): szybkie rozwiązanie na start – wady i zalety
Przyłącze tymczasowe, powszechnie znane jako budowlane, to idealne rozwiązanie dla tych, którzy potrzebują prądu "na wczoraj". Jego największą zaletą jest szybkość realizacji – w sprzyjających warunkach można je mieć już w około 2 miesiące od złożenia wniosku. Jest to nieocenione, gdy chcemy jak najszybciej ruszyć z pracami budowlanymi i potrzebujemy zasilić betoniarkę, piłę czy inne elektronarzędzia. Skrzynka z licznikiem jest zazwyczaj montowana na słupie lub specjalnym stojaku na granicy działki, co minimalizuje ingerencję w teren.
Niestety, to szybkie rozwiązanie ma swoje wady. Najważniejszą z nich jest wyższa cena za energię elektryczną. Przyłącze tymczasowe korzysta z taryfy C, która jest przeznaczona dla firm i placów budowy, co oznacza znacznie wyższe stawki za 1 kWh w porównaniu do taryfy dla gospodarstw domowych (taryfa G). Dodatkowo, po zakończeniu budowy i postawieniu budynku, konieczna jest przebudowa na przyłącze docelowe, co wiąże się z dodatkowymi formalnościami, pracami i kosztami. W praktyce oznacza to demontaż skrzynki tymczasowej i montaż nowej, docelowej, często w innym miejscu, co może być uciążliwe i generować niepotrzebne wydatki.
Przyłącze docelowe: inwestycja na lata – kiedy warto poczekać dłużej?
Przyłącze docelowe to rozwiązanie, które ma służyć przez wiele lat, a nawet dekad. Jego główną zaletą jest to, że jest to rozwiązanie stałe, które od razu jest przystosowane do zasilania gotowego budynku. Co więcej, korzysta ono z tańszej taryfy G, przeznaczonej dla gospodarstw domowych, co oznacza niższe rachunki za prąd przez cały okres użytkowania. To znacząca oszczędność, zwłaszcza biorąc pod uwagę rosnące ceny energii.
Główną wadą przyłącza docelowego jest znacznie dłuższy proces realizacji. Moje doświadczenie pokazuje, że czas oczekiwania może wynosić od 6 do nawet 18 miesięcy, a w niektórych przypadkach nawet dłużej, w zależności od Operatora Systemu Dystrybucyjnego (OSD) i złożoności projektu. Warto podjąć decyzję o wyborze tego typu przyłącza, gdy mamy pewność co do lokalizacji budynku i nie spieszy nam się z rozpoczęciem prac wymagających dużego zużycia energii. Jeśli planujemy budowę w dłuższej perspektywie i możemy poczekać na prąd, to z pewnością będzie to bardziej opłacalne i mniej problematyczne rozwiązanie w dłuższym terminie.
Taryfa C kontra taryfa G: Jak wybór przyłącza wpływa na cenę 1 kWh prądu?
Różnica między taryfą C a taryfą G to jeden z kluczowych czynników, który powinien wpłynąć na Twoją decyzję o wyborze typu przyłącza. Taryfa C, czyli taryfa budowlana, jest przeznaczona dla odbiorców prowadzących działalność gospodarczą, w tym dla placów budowy. Charakteryzuje się ona znacznie wyższą stawką za 1 kWh energii elektrycznej w porównaniu do taryfy G. Oznacza to, że każdy kilowatogodzina zużyta na budowie będzie kosztować Cię więcej, co w perspektywie kilku miesięcy czy lat budowy może przełożyć się na znaczące kwoty.
Z kolei taryfa G to taryfa dla gospodarstw domowych, oferująca znacznie korzystniejsze ceny za energię elektryczną. Jest ona przeznaczona dla odbiorców indywidualnych i jest domyślnie przypisana do przyłączy docelowych. Wybór przyłącza docelowego od razu gwarantuje dostęp do tej tańszej taryfy, co jest szczególnie istotne, jeśli planujesz długotrwałe korzystanie z prądu na działce, np. do zasilania pompy wodnej, oświetlenia czy innych urządzeń, zanim jeszcze zamieszkasz w domu. Ta różnica w cenie za 1 kWh to bardzo istotny czynnik decyzyjny, który bezpośrednio wpływa na miesięczne koszty zużycia energii elektrycznej i na ogólny budżet inwestycji.
| Cecha | Przyłącze Tymczasowe (Budowlane) | Przyłącze Docelowe |
|---|---|---|
| Czas realizacji | Około 2 miesiące | Od 6 do 18 miesięcy |
| Cena energii (taryfa) | Wyższa (taryfa C) | Niższa (taryfa G) |
| Przeznaczenie | Na czas budowy | Na stałe, do zasilania budynku |
| Konieczność przebudowy | Tak, na docelowe | Nie |
| Koszty | Niższe opłaty przyłączeniowe, wyższe opłaty za energię, dodatkowy koszt przebudowy | Wyższe opłaty przyłączeniowe, niższe opłaty za energię, brak kosztów przebudowy |

Podłączenie prądu do działki krok po kroku: Jak przejść przez procedurę bez stresu?
Procedura podłączenia prądu do działki może wydawać się skomplikowana, ale rozłożona na etapy staje się znacznie bardziej przystępna. Przejdźmy przez nią krok po kroku, abyś wiedział, czego się spodziewać i jak skutecznie działać.
-
Krok 1: Wniosek o warunki przyłączenia – jak poprawnie go wypełnić i gdzie złożyć?
Pierwszym i najważniejszym krokiem jest złożenie wniosku o określenie warunków przyłączenia (WP). Wniosek ten należy skierować do właściwego dla Twojej lokalizacji Operatora Systemu Dystrybucyjnego (OSD). W Polsce działają różni operatorzy, tacy jak Tauron, PGE, Enea czy Energa – musisz sprawdzić, który z nich obsługuje Twój region. Wniosek zazwyczaj można pobrać ze strony internetowej OSD lub uzyskać w ich biurze obsługi klienta. Pamiętaj, aby wypełnić go starannie i kompletnie, ponieważ wszelkie braki mogą wydłużyć proces.
Do wniosku o określenie warunków przyłączenia koniecznie należy dołączyć kilka kluczowych dokumentów. Przede wszystkim jest to dokument potwierdzający tytuł prawny do nieruchomości, np. akt notarialny zakupu działki, odpis z księgi wieczystej lub umowa dzierżawy. Ważne jest, aby dokument był aktualny. Drugim niezbędnym elementem jest plan zabudowy lub szkic sytuacyjny, który precyzyjnie określa położenie działki względem istniejących sieci energetycznych oraz wskazuje proponowane miejsce przyłączenia. Według informacji z gov.pl, wniosek o wydanie warunków przyłączenia do sieci elektroenergetycznej jest podstawą do rozpoczęcia całej procedury. Upewnij się, że wszystkie załączniki są czytelne i zgodne ze stanem faktycznym.
-
Krok 2: Analiza warunków przyłączenia i podpisanie umowy z Operatorem (OSD)
Po złożeniu wniosku OSD ma określony czas na jego rozpatrzenie i wydanie warunków przyłączenia. Dla przyłączy niskiego napięcia, czyli tych najczęściej spotykanych w przypadku działek budowlanych, operator ma na to do 30 dni. Warunki przyłączenia to kluczowy dokument, który określa techniczne i formalne aspekty podłączenia Twojej działki do sieci. Zawiera on takie informacje jak: moc przyłączeniowa (czyli maksymalna moc, jaką będziesz mógł pobierać), rodzaj przyłącza (kablowe lub napowietrzne), miejsce przyłączenia (np. w granicy działki) oraz szacowane koszty. Warunki przyłączenia są ważne przez 2 lata, co daje Ci czas na podjęcie dalszych kroków.
Po otrzymaniu i zaakceptowaniu warunków przyłączenia, kolejnym etapem jest podpisanie umowy o przyłączenie z OSD. W tej umowie znajdą się wszystkie szczegóły dotyczące realizacji przyłącza, w tym harmonogram prac, podział obowiązków między Tobą a operatorem oraz wysokość opłaty przyłączeniowej. Ważne jest, aby dokładnie zapoznać się z treścią umowy przed jej podpisaniem i upewnić się, że wszystkie warunki są dla Ciebie jasne i akceptowalne. To formalne zobowiązanie, które rozpoczyna właściwy proces budowy przyłącza.
-
Krok 3: Projekt i realizacja przyłącza – co leży po stronie Operatora, a co jest Twoim obowiązkiem?
Na tym etapie następuje podział obowiązków. Kluczowe jest zrozumienie, że budowa przyłącza do granicy działki leży po stronie OSD. Operator odpowiada za zaprojektowanie i wykonanie linii zasilającej, która doprowadzi prąd do Twojej posesji, aż do miejsca, gdzie zostanie zamontowana skrzynka przyłączeniowa. To OSD ponosi koszty związane z tym odcinkiem sieci, w tym z zakupem i montażem słupów, kabli czy transformatorów, jeśli są potrzebne.
Twoim obowiązkiem jako inwestora jest natomiast wykonanie wewnętrznej linii zasilającej (WLZ) na terenie Twojej posesji. WLZ to instalacja, która prowadzi prąd od skrzynki przyłączeniowej (zazwyczaj umieszczonej w granicy działki) do miejsca docelowego poboru prądu – na przykład do rozdzielni w przyszłym budynku lub do tymczasowej rozdzielnicy budowlanej. Wykonanie WLZ wymaga zatrudnienia kwalifikowanego elektryka, który zaprojektuje i wykona instalację zgodnie z obowiązującymi normami i sztuką budowlaną. To również po Twojej stronie leżą koszty materiałów i robocizny związanej z WLZ.
-
Krok 4: Zgłoszenie gotowości instalacji i montaż licznika – ostatnia prosta do własnej energii
Gdy wewnętrzna linia zasilająca (WLZ) zostanie wykonana, a skrzynka przyłączeniowa jest już na swoim miejscu, nadchodzi czas na ostatni etap formalności. Musisz zatrudnić elektryka z odpowiednimi uprawnieniami (tzw. uprawnienia SEP), który dokona niezbędnych pomiarów instalacji elektrycznej na Twojej działce. Elektryk sprawdzi poprawność wykonania WLZ, jej zgodność z projektem oraz bezpieczeństwo użytkowania. Po pozytywnym wyniku pomiarów, wystawi on oświadczenie o gotowości instalacji do przyłączenia.
Z tym oświadczeniem udajesz się ponownie do OSD. Po jego złożeniu i upewnieniu się, że wszystkie formalności są dopełnione, musisz jeszcze podpisać umowę na sprzedaż energii elektrycznej z wybranym sprzedawcą prądu (może to być ten sam podmiot co OSD, np. PGE Obrót, Tauron Sprzedaż, lub inny). Dopiero po podpisaniu tej umowy, monterzy zakładu energetycznego przyjadą na Twoją działkę, aby zamontować licznik energii elektrycznej. Od tego momentu Twoja działka będzie miała dostęp do prądu, a Ty będziesz mógł cieszyć się własną energią.

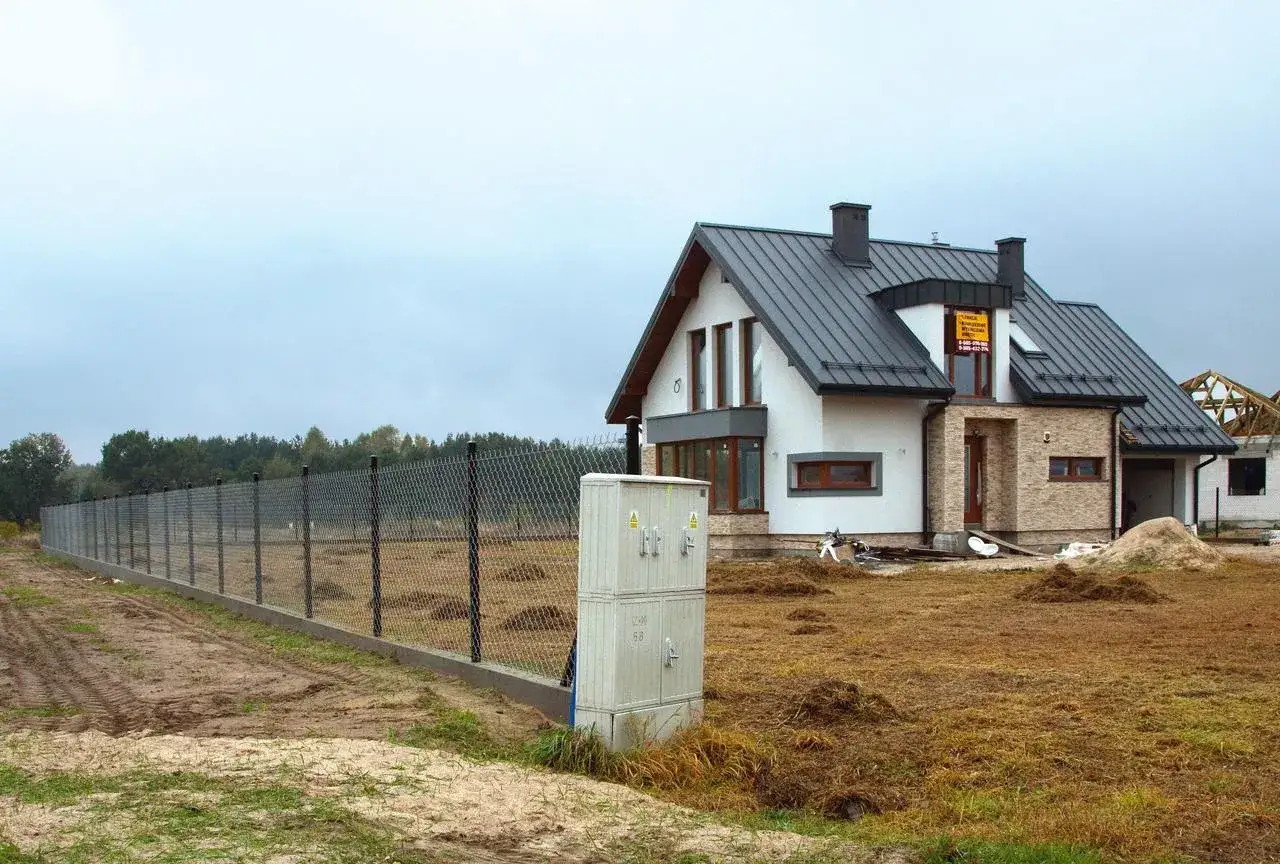

Niezbędne dokumenty, bez których nie ruszysz z miejsca: Twoja checklista
Przygotowanie odpowiednich dokumentów to podstawa sprawnego przebiegu procedury podłączenia prądu. Brak choćby jednego z nich może znacząco opóźnić cały proces. Poniżej przedstawiam listę najważniejszych dokumentów, które musisz zgromadzić:
-
Dokument potwierdzający tytuł prawny do działki – co akceptuje zakład energetyczny?
To absolutnie kluczowy dokument, który potwierdza, że jesteś właścicielem lub masz prawo do dysponowania nieruchomością. Zakład energetyczny akceptuje różne formy potwierdzenia tytułu prawnego. Najczęściej jest to akt notarialny zakupu działki, odpis z księgi wieczystej (aktualny), umowa dzierżawy (jeśli nie jesteś właścicielem, ale masz prawo do korzystania z działki) lub postanowienie sądu o nabyciu spadku. Ten dokument jest niezbędny, aby OSD mogło zweryfikować Twoje prawo do wnioskowania o przyłącze i zapewnić, że energia elektryczna zostanie podłączona do właściwej nieruchomości. Bez niego, wniosek nie zostanie rozpatrzony.
-
Mapa do celów projektowych lub szkic sytuacyjny – jak to przygotować?
Mapa do celów projektowych to szczegółowa mapa geodezyjna, która przedstawia Twoją działkę wraz z jej otoczeniem, w tym istniejące sieci uzbrojenia terenu (wodne, kanalizacyjne, gazowe, elektryczne). Jeśli nie posiadasz takiej mapy, często wystarczający jest szkic sytuacyjny. Powinien on zawierać: lokalizację działki, planowane usytuowanie budynku (nawet jeśli to tylko zarys), przebieg istniejących i planowanych sieci (przynajmniej w ogólnym zarysie) oraz proponowane miejsce przyłączenia. Szkic ten powinien być wykonany na aktualnej mapie zasadniczej lub ewidencyjnej. Możesz go przygotować samodzielnie, jeśli masz odpowiednie umiejętności, lub zlecić wykonanie geodecie. W niektórych przypadkach OSD udostępnia wzory szkiców, które ułatwiają ten proces.
-
Upoważnienia i zgody – kiedy będą Ci potrzebne?
W większości przypadków, jeśli jesteś jedynym właścicielem działki, nie potrzebujesz dodatkowych upoważnień. Jednakże, istnieją sytuacje, w których będą one niezbędne. Na przykład, jeśli działka ma współwłaścicieli, a wniosek składa tylko jeden z nich, konieczne będzie pisemne upoważnienie od pozostałych współwłaścicieli. Podobnie, jeśli działka należy do osoby prawnej (np. spółki), wniosek musi być złożony przez upoważnionego przedstawiciela, a do wniosku należy dołączyć odpowiednie dokumenty rejestrowe firmy oraz upoważnienie dla osoby składającej wniosek. Warto to sprawdzić wcześniej, aby uniknąć opóźnień.
Ile naprawdę kosztuje podłączenie prądu do działki? Pełne zestawienie opłat
Koszty podłączenia prądu do działki to często jedno z pierwszych pytań, jakie zadają sobie inwestorzy. Nie ma jednej stałej kwoty, ponieważ zależą one od wielu czynników, takich jak moc przyłączeniowa, rodzaj przyłącza czy odległość od istniejącej sieci. Ważne jest, aby rozróżnić opłaty, które ponosisz na rzecz Operatora Systemu Dystrybucyjnego (OSD), od tych, które są po Twojej stronie jako inwestora.
Opłata przyłączeniowa dla Operatora: od czego zależy jej wysokość?
Opłata przyłączeniowa, którą płacisz Operatorowi Systemu Dystrybucyjnego, jest kluczowym elementem kosztów. Jej wysokość zależy przede wszystkim od mocy przyłączeniowej, czyli maksymalnej mocy, jaką będziesz mógł pobierać z sieci. OSD ustala stawki za 1 kW mocy przyłączeniowej, które są publikowane w ich cennikach. Im większa moc, tym wyższa opłata. Drugim ważnym czynnikiem jest rodzaj przyłącza – czy będzie to przyłącze kablowe, czy napowietrzne. Przyłącze kablowe, ze względu na większy zakres prac ziemnych i droższe materiały, jest zazwyczaj droższe od napowietrznego. Stawki te są regulowane i dostępne na stronach internetowych poszczególnych OSD. Warto zapoznać się z nimi jeszcze przed złożeniem wniosku, aby oszacować ten koszt.
Ukryte koszty po Twojej stronie: Wewnętrzna Linia Zasilająca (WLZ), projekt i pomiary
Oprócz opłaty dla OSD, musisz liczyć się z szeregiem kosztów, które ponosisz jako inwestor. Te "ukryte" koszty mogą łącznie stanowić wydatek kilku tysięcy złotych, a ich zaniedbanie może opóźnić całą inwestycję:
- Projekt instalacji wewnętrznej (jeśli wymagany): W zależności od złożoności planowanej instalacji, może być konieczne zlecenie wykonania projektu elektrycznego. Koszt takiego projektu to zazwyczaj kilkaset złotych.
- Wykonanie Wewnętrznej Linii Zasilającej (WLZ) – materiały i robocizna: To jeden z największych wydatków po Twojej stronie. Obejmuje zakup kabli, rur ochronnych, osprzętu oraz wynagrodzenie dla elektryka za ułożenie i podłączenie WLZ od skrzynki przyłączeniowej do miejsca docelowego poboru prądu.
- Zakup i montaż skrzynki elektrycznej (jeśli nie jest częścią WLZ): Czasami skrzynka rozdzielcza na działce nie jest wliczona w koszt WLZ i trzeba ją zakupić oraz zamontować oddzielnie.
- Pomiary geodezyjne i elektryczne: Po wykonaniu WLZ, elektryk z uprawnieniami musi przeprowadzić pomiary instalacji i wystawić odpowiednie oświadczenie. Koszt tych pomiarów to zazwyczaj kilkaset złotych.
- Koszt pracy elektryka z uprawnieniami: Oprócz wykonania WLZ i pomiarów, elektryk jest niezbędny do wszelkich prac związanych z podłączeniem i odbiorem instalacji.
Przyłącze napowietrzne vs. kablowe – porównanie kosztów i estetyki
Wybór między przyłączem napowietrznym a kablowym to kwestia zarówno kosztów, jak i estetyki. Przyłącze napowietrzne jest zazwyczaj tańsze w realizacji. Polega na doprowadzeniu energii za pomocą kabli zawieszonych na słupach, co jest mniej pracochłonne niż układanie kabli w ziemi. Niestety, ma ono swoje wady estetyczne – widoczne słupy i kable mogą szpecić krajobraz działki, a także być bardziej narażone na uszkodzenia mechaniczne czy warunki atmosferyczne.
Z drugiej strony, przyłącze kablowe jest zazwyczaj droższe, co wynika z konieczności wykonania wykopów i ułożenia kabli pod ziemią. Jednakże, jest ono znacznie bardziej estetyczne, ponieważ cała infrastruktura jest ukryta, co jest szczególnie ważne na działkach o wysokich walorach krajobrazowych. Ponadto, kable pod ziemią są lepiej chronione przed czynnikami zewnętrznymi i uszkodzeniami. Wybór zależy więc od Twoich priorytetów – czy ważniejsza jest niższa cena początkowa, czy długoterminowa estetyka i bezpieczeństwo.
Cierpliwość to cnota inwestora: Jak długo realnie czeka się na prąd?
Jednym z najczęściej zadawanych pytań jest: "Jak długo będę czekać na prąd?". Odpowiedź niestety nie jest jednoznaczna i wymaga sporej dozy cierpliwości. Oficjalne terminy często różnią się od rzeczywistości, a cały proces może trwać znacznie dłużej, niż początkowo zakładamy. Warto być na to przygotowanym i odpowiednio wcześnie rozpocząć procedurę, aby uniknąć niepotrzebnych przestojów w pracach.
Oficjalne terminy a rzeczywistość: od 2 do 18 miesięcy oczekiwania
Zgodnie z przepisami, na samo wydanie warunków przyłączenia Operator Systemu Dystrybucyjnego ma od 21 do 30 dni. To jest ten "oficjalny" termin, który często jest mylony z całym procesem. Niestety, rzeczywistość jest znacznie bardziej złożona. Cały proces budowy przyłącza docelowego, od złożenia wniosku do montażu licznika, może trwać od 6 do nawet 18 miesięcy. W skrajnych przypadkach, zwłaszcza w rejonach słabo rozwiniętej infrastruktury lub przy dużej odległości od sieci, czas ten może być jeszcze dłuższy. Przyłącze tymczasowe jest znacznie szybsze do zrealizowania – tutaj realny czas oczekiwania to około 2 miesiące. Jak podaje gov.pl, terminy te są zależne od wielu czynników, w tym od złożoności technicznej przyłącza.
Moje doświadczenie pokazuje, że kluczowe jest rozpoczęcie procedury podłączenia prądu z dużym wyprzedzeniem, najlepiej jeszcze przed rozpoczęciem jakichkolwiek prac ziemnych. Im szybciej złożysz wniosek, tym większa szansa, że prąd będzie dostępny, gdy faktycznie go potrzebujesz. Pamiętaj, że OSD ma wiele innych inwestycji i Twoje przyłącze nie zawsze będzie priorytetem, stąd tak długie terminy realizacji.
Co może wydłużyć cały proces i jak tego uniknąć?
Istnieje kilka czynników, które mogą znacząco wydłużyć proces podłączenia prądu. Świadomość ich istnienia pozwala na odpowiednie przygotowanie i minimalizację ryzyka opóźnień:
- Braki w dokumentacji: Niekompletny wniosek lub brak wymaganych załączników to najczęstsza przyczyna opóźnień. OSD odeśle wniosek do uzupełnienia, co wydłuży proces o tygodnie. Wskazówka: Przed złożeniem wniosku dokładnie sprawdź listę wymaganych dokumentów i upewnij się, że masz wszystkie.
- Konieczność uzyskania dodatkowych zgód: Jeśli linia przyłączeniowa ma przebiegać przez działki sąsiadów lub tereny należące do innych podmiotów (np. zarządcy dróg), konieczne będą dodatkowe zgody i służebności przesyłu. Wskazówka: Zidentyfikuj potencjalne przeszkody na trasie przyłącza i spróbuj uzyskać wstępne zgody jeszcze przed złożeniem wniosku.
- Złożoność terenu: Trudny teren, konieczność przekraczania rzek, dróg, czy obszarów chronionych może wymagać dodatkowych ekspertyz i pozwoleń. Wskazówka: W miarę możliwości, wybierz najprostszą trasę przyłącza i zapytaj OSD o potencjalne trudności terenowe.
- Obłożenie pracami Operatora Systemu Dystrybucyjnego: OSD ma ograniczoną liczbę ekip i zasobów. W okresach wzmożonych inwestycji, czas oczekiwania może się wydłużyć. Wskazówka: Rozpocznij procedurę jak najwcześniej, poza sezonem budowlanym, jeśli to możliwe.
- Błędy we wniosku lub projekcie: Nieprawidłowe dane, błędnie określona moc przyłączeniowa czy niezgodności w projekcie WLZ mogą skutkować koniecznością poprawek i ponownych uzgodnień. Wskazówka: Skorzystaj z pomocy doświadczonego elektryka lub projektanta już na etapie wypełniania wniosku i tworzenia projektu.

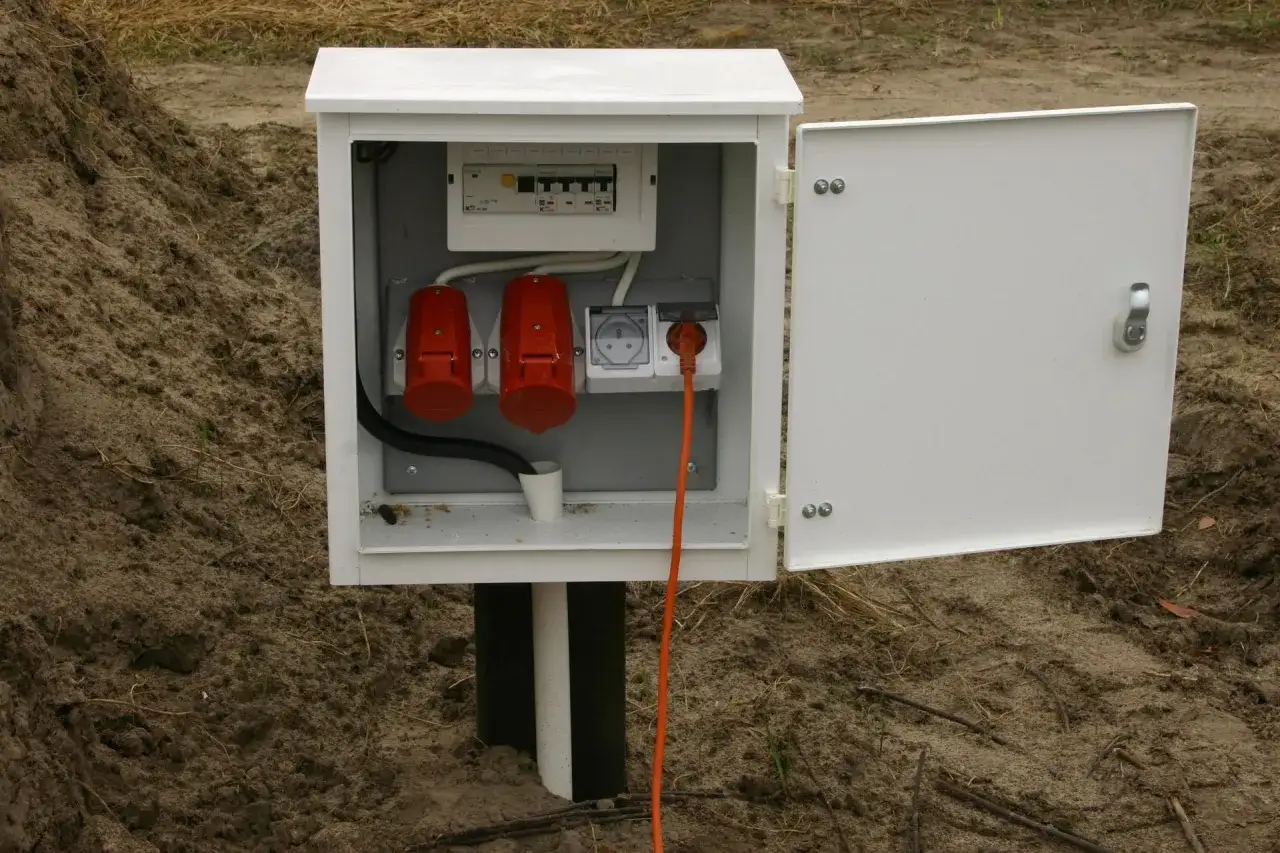

Skrzynka elektryczna już stoi na granicy działki – co dalej?
Moment, w którym skrzynka elektryczna (złącze kablowe lub pomiarowe) zostaje zamontowana na granicy Twojej działki, to sygnał, że jesteś już bardzo blisko celu. Oznacza to, że Operator Systemu Dystrybucyjnego wykonał swoją część pracy i doprowadził prąd do Twojej posesji. Jednak to nie koniec formalności. Przed Tobą jeszcze kilka kluczowych kroków, które musisz podjąć, aby energia elektryczna faktycznie popłynęła do Twojej instalacji.
Teraz to Ty przejmujesz pałeczkę i musisz zadbać o połączenie skrzynki z Twoją wewnętrzną instalacją. Ten etap wymaga współpracy z wykwalifikowanym elektrykiem, który nie tylko wykona niezbędne prace, ale także potwierdzi ich poprawność. Poza tym, musisz wybrać sprzedawcę prądu i podpisać z nim umowę, co jest ostatnim formalnym krokiem przed uruchomieniem dostaw energii.
Rola elektryka z uprawnieniami: odbiory, pomiary i oświadczenie o gotowości
Po zainstalowaniu skrzynki przez OSD i wykonaniu przez Ciebie wewnętrznej linii zasilającej (WLZ), niezbędna jest interwencja elektryka z odpowiednimi uprawnieniami (tzw. uprawnienia SEP). Jego rola jest kluczowa dla bezpieczeństwa i prawidłowego funkcjonowania całej instalacji. Elektryk przeprowadzi szczegółowe pomiary instalacji, takie jak pomiar rezystancji izolacji, impedancji pętli zwarcia czy skuteczności ochrony przeciwporażeniowej. Sprawdzi również, czy cała instalacja jest zgodna z obowiązującymi normami i sztuką budowlaną, a także z projektem, jeśli taki był wymagany.
Po pozytywnym wykonaniu wszystkich pomiarów i weryfikacji instalacji, elektryk wystawi oświadczenie o gotowości instalacji do przyłączenia. Ten dokument jest niezwykle ważny, ponieważ potwierdza, że Twoja wewnętrzna instalacja jest bezpieczna i przygotowana do odbioru energii elektrycznej. Bez tego oświadczenia Operator Systemu Dystrybucyjnego nie zamontuje licznika i nie uruchomi dostaw prądu. Dlatego tak ważne jest, aby wybrać doświadczonego i rzetelnego elektryka.
Przeczytaj również: Jak podłączyć modem do komputera stacjonarnego - proste kroki i porady
Wybór sprzedawcy prądu i podpisanie umowy kompleksowej – ostatni formalny krok
Ostatnim, ale równie ważnym krokiem, jest wybór sprzedawcy prądu i podpisanie z nim umowy. W Polsce działa wielu sprzedawców energii elektrycznej, takich jak PGE Obrót, Tauron Sprzedaż, Enea, Energa, a także niezależni dostawcy. Masz prawo wybrać dowolnego sprzedawcę, który oferuje najkorzystniejsze warunki cenowe i usługi. Po dokonaniu wyboru, musisz podpisać z nim umowę kompleksową, która obejmuje zarówno sprzedaż energii elektrycznej, jak i jej dystrybucję (za którą odpowiada OSD).
Umowa kompleksowa to dokument, który reguluje wszystkie aspekty dostaw prądu do Twojej działki – od cen za energię, przez opłaty dystrybucyjne, po warunki rozliczeń. Po podpisaniu tej umowy i złożeniu jej u OSD (lub w przypadku, gdy sprzedawca i OSD to ten sam podmiot, proces jest uproszczony), monterzy zakładu energetycznego otrzymują zielone światło do montażu licznika. Dopiero po zainstalowaniu licznika i jego zaplombowaniu, Twoja działka zostanie faktycznie podłączona do sieci i będziesz mógł korzystać z własnej energii elektrycznej. To jest ten moment, na który czekałeś!
